รายงานติดตามความคืบหน้า งานก่อสร้างเส้นทางศึกษาธรรมชาติและรั้วล้อมป่า

                วันพฤหัสบดีที่ 10 มีนาคม 2565 โดย ศ.ดร.ธวัชชัย ศุภดิษฐ์ รักษาการแทนรองอธิการบดีพร้อมด้วยเจ้าหน้าที่อุทยานพฤกษศาสตร์ และทีมดำเนินงานก่อสร้าง ติดตามความคืบหน้างานก่อสร้างเส้นทางศึกษาธรรมชาติและรั้วล้อมป่า อุทยานพฤกษศาสตร์ ในช่วงระยะเวลา 4 เดือน ทั้งนี้โครงการก่อสร้างดังกล่าวประกอบไปด้วย Tower 1 และ 2, สะพานสลิงแขวน, เส้นทางศึกษาธรรมชาติ Boardwalk, เส้นทางเดินเหนือเรือนยอดไม้ Sky walk,  รั้วล้อมป่า และร้านอาหาร เครื่องดื่ม เพื่อให้นักท่องเที่ยวและผู้ที่ต้องการศึกษาเรียนรู้ทางด้านพฤกษศาสตร์ ได้เข้าเยี่ยมชมพรรณไม้นานาพรรณได้อย่างใกล้ชิด ท่ามกลางผืนป่าแห่งเดียวของมหาวิทยาลัยวลัยลักษณ์
                ในอนาคตสถานที่แห่งนี้จะเป็นส่วนหนึ่งของแหล่งท่องเที่ยวทางธรรมชาติที่โดดเด่นในภาคใต้ ปัจจุบันมีความคืบหน้าในการก่อสร้างประมาณ 90
% คาดว่าจะสามารถเปิดใช้งานได้ในกลางปีงบประมาณ 2565

                – ดำเนินการใกล้เสร็จแล้ว อยู่ในระหว่างกำลังติดตั้งบันไดทางขึ้น
                – มีงานเพิ่มคือ หล่อคอนกรีตเสริมเหล็กหุ้มฐานเสาเพิ่มเติมสูง 2 เมตร ทรงสี่เหลี่ยม เพื่อเพิ่มความแข็งแรงและลดการสั่นไหวของอาคาร
                – ตัดต้นยางพาราในบริเวณอาคารออก 6 ต้น และตัดแต่งกิ่งไม้ให้สูงโปร่ง เรียบร้อย

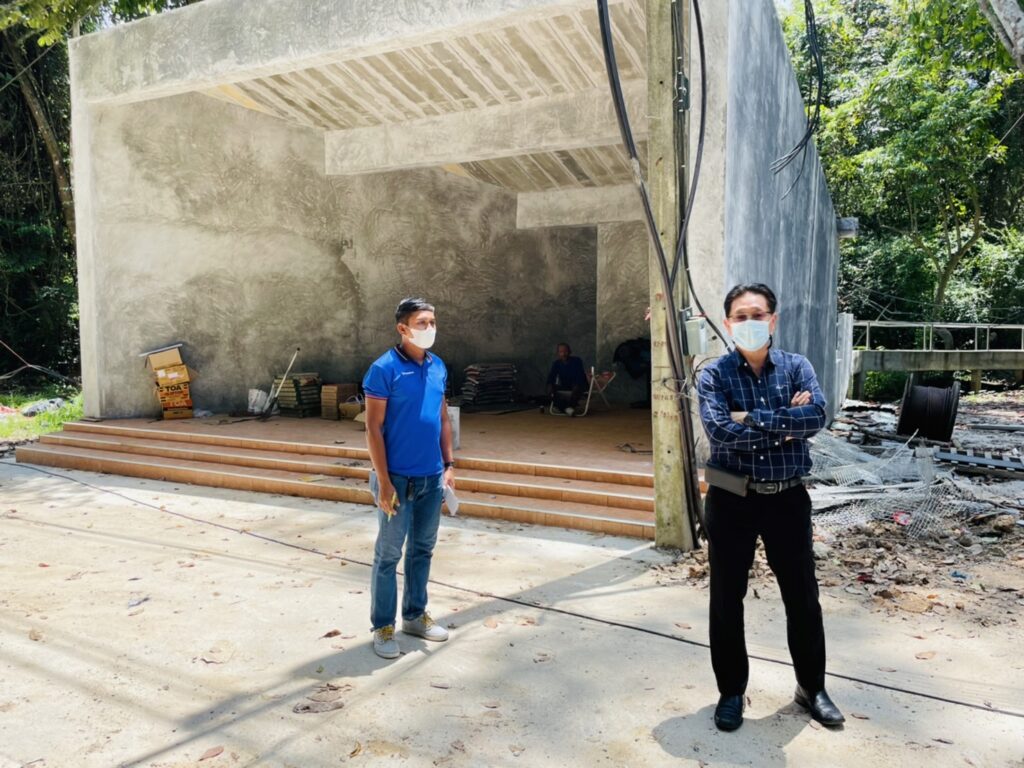

                – ผู้ควบคุมงานให้ข้อมูลเพิ่มเติมว่าตัวอาคารไม่มีระบบไฟฟ้า

                – ดำเนินการก่อสร้างตามแบบแล้วเสร็จเกือบ 100% แล้ว เหลือเก็บรายละเอียดงานปูนฉาบบริเวณขั้นบันได
                –
ข้อสังเกตคือ บริเวณซุ้มประตูทางเข้าไม่มีระบบไฟฟ้า และไฟแสงสว่างรองรับการใช้งานในอนาคต จึงอาจจะพิจารณาเป็นงานเพิ่มหรืออย่างไรแล้วแต่กรรมการตรวจรับ



                – โครงสร้างหลักและโครงสร้างเสริมความแข็งแรงดำเนินการเสร็จแล้ว
                – ให้เก็บรายละเอียดของงานสี ความเรียบร้อย ความสะอาด
                – ให้เก็บรายละเอียดความเรียบร้อยของรั้วที่เชื่อมต่อกับ Boardwalk

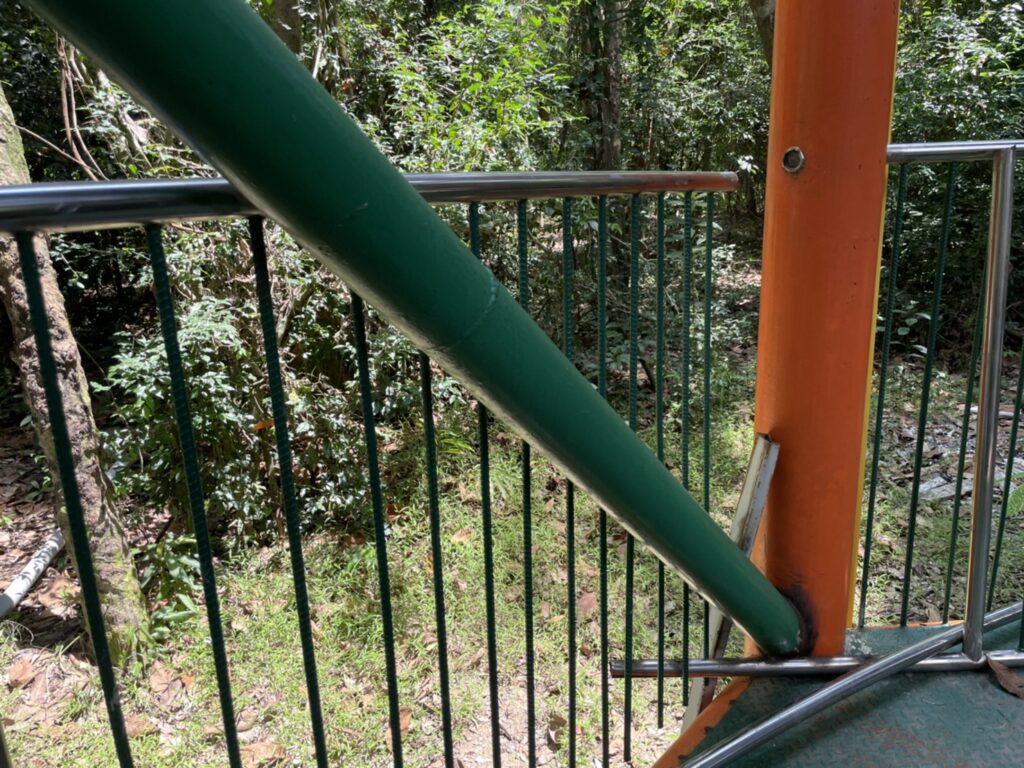

                – ให้ตัดกิ่งไม้ที่กีดขวางสายสลิงที่ยึดตัว Tower1 ออก และปรับสายสลิงให้ตึง
                – ติดตั้งสายล่อฟ้าจำนวน 2 จุดเรียบร้อยแล้ว

                – โครงสร้างหลักดำเนินการเสร็จแล้ว อยู่ในระหว่างทาสี และเก็บรายละเอียดความเรียบร้อยเพิ่มเติม
                – ติดตั้งสายล่อฟ้าจำนวน 2 จุด เรียบร้อยแล้ว

                – ดำเนินการตามแบบแล้วเสร็จ 95%
                – ให้เก็บรายเอียดความเรียบร้อยของการเชื่อมรั้วสแตนเลสกันตกเพิ่ม
                – อยู่ระหว่างดำเนินการก่อสร้างเฟสสุดท้ายของทางออกเชื่อมกับร้านอาหาร เครื่องดื่ม

                – โครงสร้างหลักดำเนินเสร็จแล้ว สามารถเดินได้รอบพื้นที่ทั้งหมด
                –
ต้องเก็บรายละเอียดความเรียบร้อยของแผ้นพื้นทางเดิน การเชื่อมให้แข็งแรง และความสะอาด
                – โครงสร้าง TC ทั้ง 4 เสา ติดตั้งสายล่อฟ้าจำนวน 1 ชุดต่อ 1 เสา เรียบร้อยแล้ว

                – ดำเนินการติดตั้งโครงสร้างหลักแล้วเสร็จ 98% แล้ว และสามารถใช้งาน เดินได้ปกติ
                –

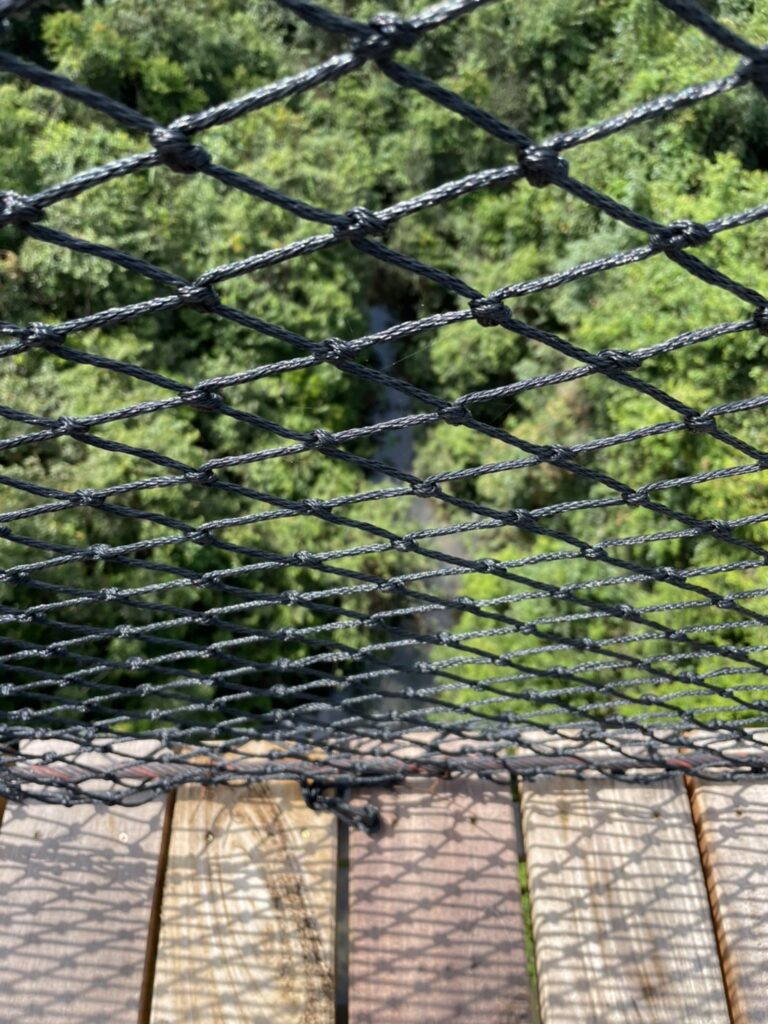

เตรียมดำเนินการติดตั้งตาข่ายแบบถาวร โดยการร้อยเชือก และติดตั้งน็อตยึดไม้ให้เรียบร้อย
                – เสนอแนะให้ทาน้ำยาเคลือบไม้สะพานสลิงเพื่อยืดอายุการใช้งาน

                – ดำเนินการติดตั้งแล้วเสร็จ 98แล้ว ยังเหลือบริเวณทางเข้าติดกับร้านอาหารเครื่องดื่มที่กำลังดำเนินการติดตั้ง
                – งานเพิ่มประตูทางเข้า บริเวณทิศใต้ของพื้นที่ โดยมีความกว้าง 5 เมตร เพื่อให้รถสามารถเข้ามาด้านในได้ สำหรับขนของ และบริหารจัดการต่างๆ                                              – จะดำเนินการจัดการกำจัดวัชพืชเลื้อยคลุมรั้วตอนส่งมอบงานงวดสุดท้าย
                – เคลียร์ เก็บขยะในพื้นที่ออกให้หมดก่อนส่งมอบงาน
